Une maison neuve, une extension ou une surélévation ne se plombent pas comme un remplacement de mitigeur. Sur un chantier de gros œuvre, l’essentiel se décide avant que la dalle ne soit coulée et que les cloisons ne soient fermées : tracé des alimentations, pentes d’évacuation, percements dans le béton, position exacte des attentes au millimètre. Une cote fausse à ce stade se rattrape au marteau-piqueur six semaines plus tard, avec reprise d’étanchéité et carrelage à redécouper. Les travaux de plomberie sur construction relèvent d’une logique de lot technique coordonné : ils s’articulent avec le maçon, l’électricien, le chapiste et le carreleur, et se referment sur des essais qui engagent la garantie décennale de l’entreprise pendant dix ans.

Avant la chape : le lot plomberie se joue sur plan

La première phase ne mobilise aucun outil. Elle consiste à dessiner le réseau : nombre et nature des points d’eau, diamètres, débits cumulés, position de la nourrice, cheminement des évacuations vers la chute ou vers le collecteur enterré. Le dimensionnement suit le NF DTU 60.11 et le DTU 60.1, qui fixent les sections d’alimentation et les pentes minimales des évacuations, de l’ordre de 1 à 3 cm par mètre selon le diamètre. Une pente insuffisante laisse les matières stagner, une pente excessive vide l’eau plus vite que les solides et produit le même bouchon.

Vient ensuite le travail que personne ne voit une fois le chantier livré : les réservations. Trémies dans la dalle, fourreaux dans les voiles, gaine technique de logement, passage des chutes en cage d’escalier. Ces percements se calent avec le maçon avant coulage, jamais après. Sur un plancher poutrelles-hourdis ou une dalle pleine ferraillée, un carottage tardif touche les aciers et fragilise la structure.

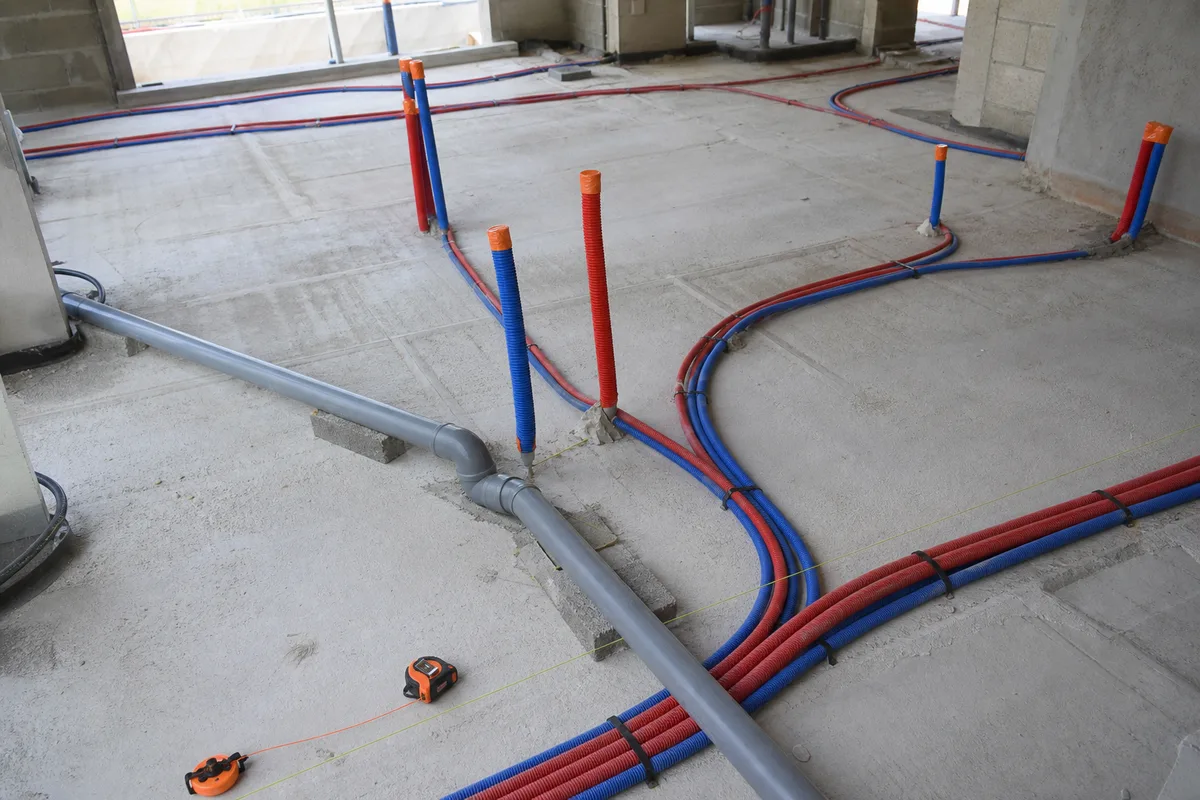

Réseau de plomberie en attente sur une dalle de chantier, tubes gainés et attentes repérées avant coulage de la chape

Le tirage proprement dit occupe la phase suivante. Les alimentations partent d’un collecteur unique vers chaque appareil, sans raccord noyé dans la dalle, avec une vanne d’arrêt par départ. Les évacuations sont posées, calées, fixées tous les 50 à 80 cm, puis ventilées : une chute sans ventilation primaire en toiture désamorce les siphons et rabat les odeurs dans les pièces. Le chantier se ferme sur les essais sous pression, réalisés avant la chape et avant les cloisons, avec maintien de la pression plusieurs heures et procès-verbal daté. C’est la seule preuve exploitable si une fuite apparaît sous carrelage la deuxième année. La pose des appareils, robinetterie et receveurs intervient en toute fin, une fois les revêtements terminés, et relève des mêmes exigences que toute installation sanitaire aux normes.

Cuivre, PER ou multicouche : ce qui part définitivement dans le mur

Le choix du réseau n’est pas une question de goût. Il engage la maintenance des trente prochaines années, et conditionne la possibilité même de réparer sans casser.

RéseauMise en œuvreDurée de vie indicativeUsage courant sur chantierPoint de vigilance
Cuivre écroui ou recuitBrasure, sertissage40 ans et plusColonnes, locaux techniques, apparentMain-d’œuvre qualifiée, eaux agressives
PER gainéNourrice, aucun raccord noyé30 à 50 ansDistribution sous dalle, maison neuveGaine continue et repérée obligatoire
Multicouche à sertirSertissage à mâchoire30 à 50 ansExtension, rénovation lourdeContrôle de chaque sertissage
PVC évacuationCollage, colliers50 ansChutes, évacuations, ventilationPente régulière, dilatation

Le PER gainé s’est imposé sur le neuf pour une raison simple : la gaine annelée rend le tube remplaçable par traction, sans ouvrir la dalle, à condition qu’elle soit continue de la nourrice à l’appareil. Le cuivre garde l’avantage en local technique, sur les colonnes et partout où le réseau reste apparent ou soumis à des températures élevées. Le multicouche à sertir convient bien aux extensions, à condition que chaque raccord soit contrôlé à la pince étalonnée : un sertissage oublié se voit à la mise en eau, un sertissage incomplet se révèle des mois après. En Île-de-France, où l’eau distribuée est très calcaire, le dimensionnement compte autant que le matériau : une section trop faible accélère l’entartrage et la perte de débit.

Recevez jusqu'à 3 devis gratuits

Gratuit, sans engagement · réponse sous 24h

Étape 1 sur 4

Où se situent les travaux ?

Pour trouver des professionnels près de chez vous.

Comment vous appelez-vous ?

Votre numéro pour recevoir les devis

Les professionnels vous rappellent directement.

Votre e-mail

Pour recevoir la confirmation de votre demande.

Demande envoyée !

Des professionnels vérifiés vont vous recontacter sous 24h. Pensez à décrocher les numéros locaux.

Colonnes montantes et raccordement au tout-à-l’égout

En immeuble, la colonne montante d’eau relève des parties communes. Sa reprise passe par le syndic, un vote en assemblée générale et une coordination fine avec les occupants, puisqu’elle impose des coupures par niveau. Dans le parc haussmannien parisien, ces colonnes circulent souvent en plomb ancien ou en acier galvanisé corrodé, dans des gaines maçonnées étroites, avec des dérivations improvisées au fil des décennies. Le remplacement se fait en cuivre ou en multicouche gainé, avec une vanne d’arrêt par logement et un compteur divisionnaire quand la copropriété individualise les charges. Les questions de mandat, de responsabilité et de convention IRSI entre lots sont traitées sur la page dédiée à la plomberie en copropriété.

Le raccordement au réseau public suit deux circuits distincts. Côté eau potable, le branchement se demande au service des eaux de la collectivité, Eau de Paris dans la capitale, régies ou délégataires en petite et grande couronne : compteur, regard de comptage en limite de propriété, mise en service après pose. Côté assainissement, l’article L1331-1 du Code de la santé publique impose le raccordement d’un immeuble neuf au réseau collectif dans un délai de deux ans après sa mise en service, et le branchement fait l’objet d’un contrôle de conformité par le service compétent avant remblaiement. Paris fonctionne majoritairement en réseau unitaire, dont les effluents rejoignent les usines du SIAAP, quand une large part de la couronne est passée en séparatif, avec obligation de dissocier eaux usées et eaux pluviales.

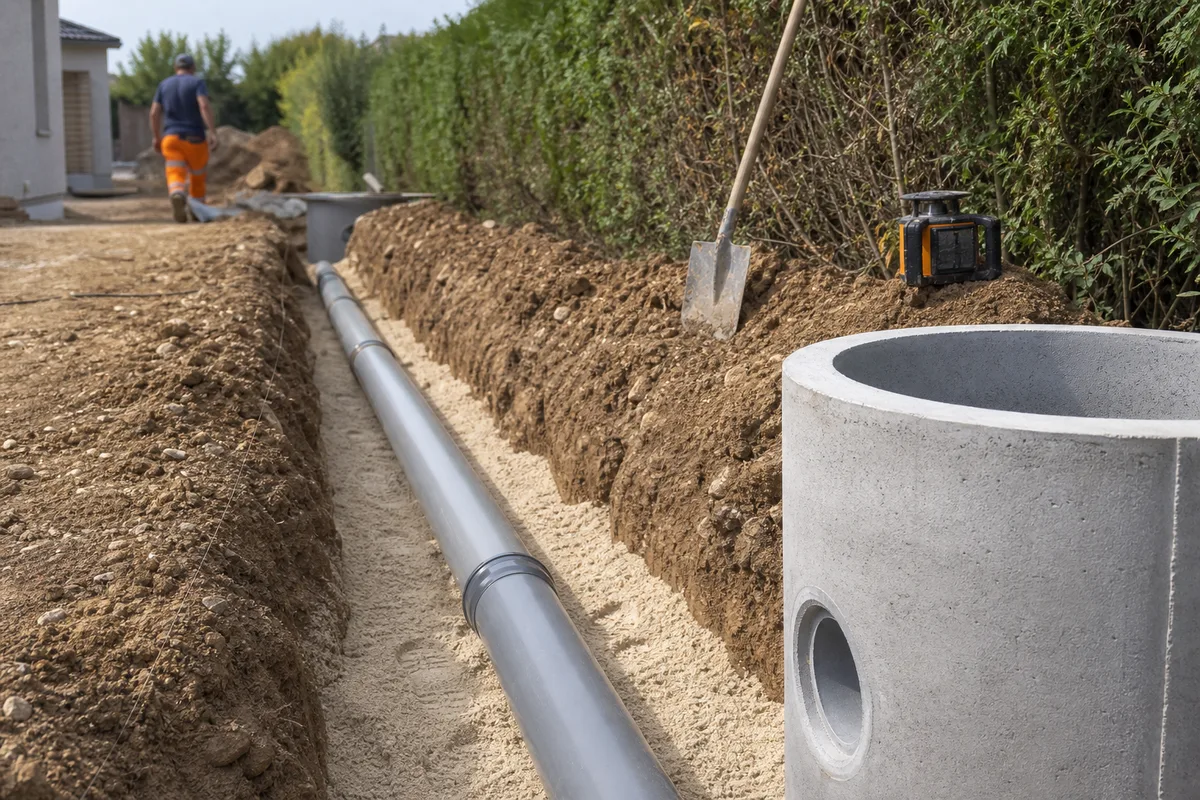

Tranchée de raccordement au réseau public devant un chantier, canalisation posée sur lit de sable et regard de branchement

Dernier point souvent découvert trop tard : les niveaux. Un sous-sol aménagé, une buanderie enterrée ou un local situé sous le fil d’eau du collecteur ne peuvent pas évacuer par gravité. Il faut une pompe de relevage dimensionnée, un clapet anti-retour et une boucle anti-refoulement, sous peine de voir l’égout remonter dans la pièce lors d’un orage. Cette contrainte se traite au plan, pas au moment de poser le lave-linge.

Budgets 2026, délais et choix de l’entreprise

Les montants ci-dessous correspondent aux fourchettes constatées sur le marché français en 2026, hors appareils haut de gamme et hors sujétions de site particulières.

Prestation sur chantier neuf ou extensionFourchette indicative HTDélai courant
Lot plomberie complet, maison de 100 à 120 m²7 000 à 14 000 €8 à 12 jours répartis
Extension avec salle d’eau et coin cuisine4 000 à 9 000 €4 à 7 jours
Alimentation et évacuation d’un point d’eau supplémentaire350 à 800 €0,5 à 1 jour
Remplacement de colonne montante, par niveau desservi1 500 à 3 500 €1 à 2 jours par étage
Raccordement au tout-à-l’égout, terrassement compris3 000 à 10 000 €2 à 5 jours
Pompe de relevage, fourniture et pose1 200 à 3 000 €1 jour

Le lot plomberie ne se déroule jamais d’un seul tenant. Il se découpe au minimum en deux passages : le tirage avant chape, puis la pose des appareils après revêtements, avec plusieurs semaines d’écart imposées par les autres corps d’état. Dans Paris intra-muros, il faut compter une majoration de 10 à 20 % liée à l’accès, au stationnement, à l’autorisation de voirie et à l’absence d’aire de stockage. Les délais d’intervention et les contraintes propres à chaque département sont détaillés pour l’Île-de-France.

Trois documents valent plus que n’importe quel argumentaire commercial : l’attestation décennale en cours de validité et mentionnant l’activité de plomberie, un devis détaillé poste par poste avec marques et références plutôt qu’un forfait global, et le procès-verbal d’essais de pression remis en fin de tirage. Une structure organisée apporte en plus ce qu’un intervenant seul ne peut pas tenir sur un chantier : plusieurs compagnons mobilisables la même semaine, un conducteur de travaux joignable, une réactivité en cas d’aléa de planning et un interlocuteur unique face au maître d’ouvrage. Pour les maîtres d’ouvrage professionnels, promoteurs, bailleurs et gestionnaires, ce mode de fonctionnement se contractualise, comme l’explique la page consacrée aux prestations pour les professionnels.

Avant de lancer une consultation, réunissez les plans, le nombre de points d’eau, la nature du support et l’existence ou non d’un branchement au réseau public. Ces quatre informations suffisent à obtenir des devis comparables, et évitent les avenants qui font dériver un budget de chantier.
